Harmonogram prac wdrożeniowych

Data publikacji: 7/9/2008Autor: Dariusz Łukowiak /  Źródło: KOMAKO

Harmonogram Harmonogram
Widoki harmonogramu prac wdrożeniowych
sytemu do zarządzania projetami firmy Microsoft - EPM 2007.

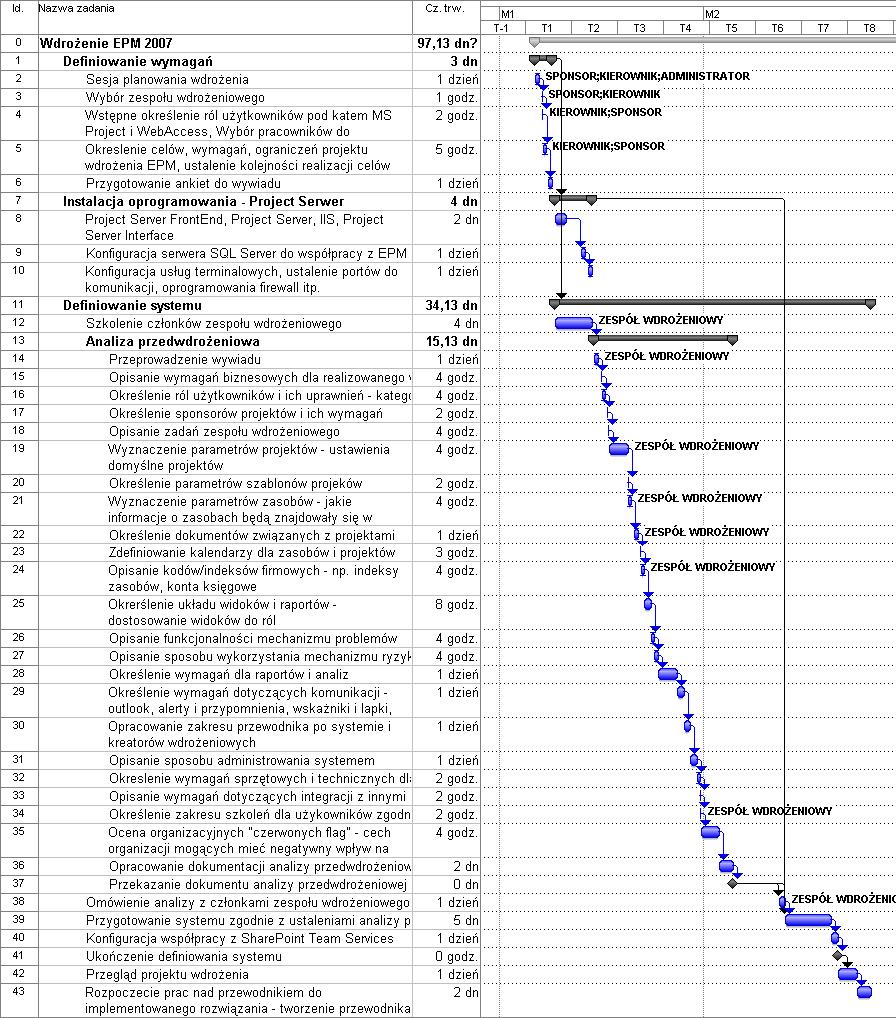

Widok 1 - przedstawia prace w pierwszej fazie wdrożenia

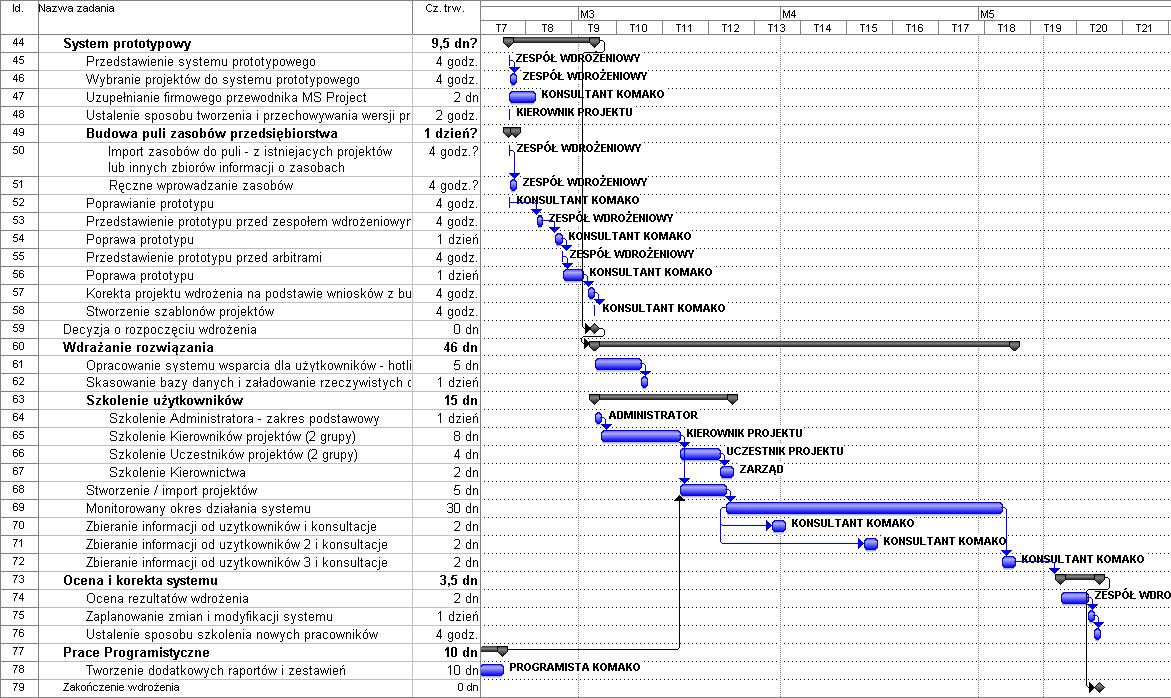

Widok 2 - przedstawia kolejne fazy wdrożenia systemu EPM

  • Widok 2 Widok 2
  • Widok 1 Widok 1
